避坑!进度款≠施工过程结算!
来源:本站/作者:管理员/ 日期:2025-05-08

砖哥最近接了一个1000万元的工程项目,合同工期1年,本以为是个大机遇,可这里头藏着个致命问题。要是甲方不给进度款,那就意味着,除了开工时那点可怜的预付款,砖哥得自掏腰包,硬生生垫进去整整 1000 万!整整 1 年时间啊,这无异于脖子上套根麻绳,越勒越紧。

对砖哥这样的小老板而言,这垫资压力简直像座大山,能直接把人压垮。到那时,先别说工程质量能不能保证,工地能不能正常运转都是个大大的问号。一旦资金链断裂,甲乙双方大概率得撕破脸,闹得不可开交。

可能有朋友会出主意,不是有施工过程结算吗?咱们把工程干到一半的时候,比如说七个月主体封顶了,让甲方搞个阶段结算,不就能缓解资金压力了?这想法听起来确实挺美,可实操起来,绝对能让你欲哭无泪。

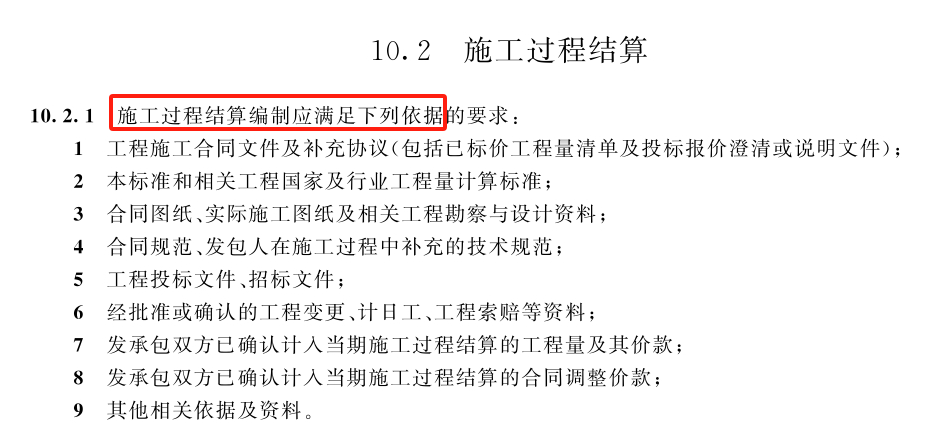

所谓的过程结算,说白了就是提前算总账,所有资料都得按照竣工结算的高标准来准备。合同原件、设计变更文件、索赔料,这些都还不算啥。最要命的是,必须得拿出质量合格证明。这就好比你去找人工程款,人家却要求你先拿个诺贝尔奖来做担保,简直离谱。更狠的是,只要双方签字确认了,这部分结算就像焊死在合同里,后期想改?门儿都没有。

大家想想,工地上哪一直顺顺利利,没点突发状况?材料涨价、设计变更、政策调整,这些幺蛾子随时都可能冒出来,让甲乙双方陷入扯皮大战。本想着过程结算能缓解资金压力,结果很可能变成一场漫长的拉锯战。耗上三个月都算快的,半年扯不清那都是常态。到时候,砖哥要是脾气一上来,直接撂挑子不干了,工地秒变烂尾楼,那可就谁也捞不着好。


说到这儿,大家应该看明白了吧?进度款和过程结算,压根就不是一回事!虽说这俩都是在施工过程中给钱,都得考虑合同变更、索赔这些麻烦事儿,最后也都得汇总到竣工结算里,但区别可大了去了。

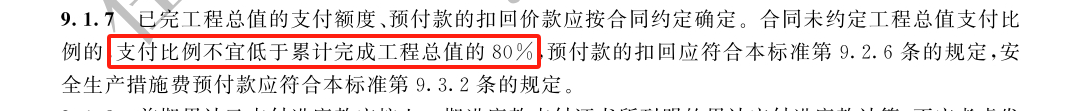

打个比方,进度款就像是每月发工资,数额差不多就行,这个月少算了,下个月补上。甲方一般给个七八成工程款,先保证你有资金买材料、发工资。就算哪笔账算错了,下个月调整过来就行,主打一个灵活、快捷、方便。


但过程结算呢,完全是年终奖的玩法。得把整年的业绩掰开了、揉碎了,仔仔细细地算,差一毛钱都得争得面红耳赤。所有材料必须齐全,一旦签字画押,天王老子来了都改不了。要是中途发现算错了,对不起,这亏你只能自己默默咽下。

进度款的主要目的,是保障承包商在施工过程中有足够的资金维持运转,避免承包商承担过大的垫资风险。而施工过程结算,是对施工过程中已完成工程量的阶段性确认和支付。它可不只是为了保障资金运转,更重要的是对已完成工程量进行准确确认和合理计价。

进度款的支付过程相对简化,甚至可以粗略估算。就算支付过程中存在遗漏、重复或者错误,还能在下一期进度款中修正,好歹能维持承包人基本的现金流。而施工过程结算可就复杂多了,需要 “全量审核、资料归档”。双方签认的结算数据在最终竣工结算时一般不再重复计算与调整,因为它是对已完成工程量的最终确认。

所以,结论就是:进度款≠过程结算!

最后,给大家留个作业:在 2024 新版清单里,进度款最少该付多少?过程结算最低支付比例又是多少?欢迎大家在评论区留下答案,咱们一起学习24清单!
