作为施工单位预算员,如何更好地做好劳务班组的成本把控?
来源:河南省工程管理咨询联盟/作者:管理员/ 日期:2019-11-01

一、劳务合同篇

      劳务合同中应该明确工程量的具体计算方法及注意事项,例如对于那些根据建筑面积进行计算工程量的班组(混凝土工、钢筋工、架子工、水电工等等)在制定、签署劳务合同时,可以在合同中明确保温层不计算建筑面积,计算建筑面积按照外墙外边线进行计算即可。这是保证施工单位利益的一个方法,也可以避免劳务结算时双方扯皮。

      劳务合同中应该明确劳务班组工作内容的承包单价包含了管理费、安全文明施工费、税费等其他费用,即该单价为综合单价,以后不再单独计取其他费用,避免劳务班组再要求计算其他费用(合同中明确单独计算的零工或者其他费用除外)。

      对于钢筋班组按重量计算工程量时,楼板、筏板的马凳筋等措施筋是否计算工程量,可以在制定合同时进行明确说明,这样对双方都有好处。

二、影像资料篇

      作为施工预算员,一定要勤快、用心,有时间就要去现场拍一些施工现场的照片、视频,并进行妥善保存(特别是一些隐蔽工程,过了这个时间段,就不能直接看到了;在拍照片、视频时,要想好重点是什么,通过这些照片、视频,我们可以看到哪些核心内容等等)。有些现场情况,短时间内大家还可能记得清楚,时间长了,就容易忘记,而这些影像资料就成了我们和劳务班组结算的计算依据,甚至是最终竣工结算的救命稻草。

三、交流沟通篇

      对于各个劳务班组施工时的节点做法、质量问题等情况,最熟悉清楚的一定是相应的栋号长、工长,所以在预算为劳务班组结算时,非常有必要好好的和栋号长、工长进行有效的交流、沟通,这样才能很好的保证给劳务班组的结算不出现差错。同时,施工单位的各个部门能否做到及时、有效的交流沟通,这也能体现出一个项目部的整体水平以及内部凝聚力。

四、违约罚款篇

      在施工过程中,因为质量、安全、文明施工等原因,很多班组都会出现一些违约罚款。而作为预算员,就应该将每个班组的违约罚款统计清楚,特别是涉及到两个班组的情况,例如:A班组的罚款扣款,需要支付给B班组等等。做到每个班组的违约罚款不重不漏、数据准确、及时更新,这些也是非常重要的。

五、钢筋班组篇

      钢筋工班组有时候会对构造柱的纵筋进行绑扎预留,我们就要清楚该班组具体在哪些位置预留了钢筋,因为这些位置预留了钢筋,以后植筋班组就不会植筋了,然后我们需要在软件中进行准确的设置,不然的话,植筋班组植筋的数量就可能会出现偏差。

六、木工班组篇

      木工班组方面,需要我们熟悉图纸,对于一些特殊的位置,弄清楚到底是不是主体时施工,木工到底有没有支模板。

案例1:图纸上有些墙垛,尺寸很小,不便于砌筑,通常会要求和主体一起施工,实际施工时是否按此要求施工,具体都有哪些位置,施工单位的预算员应该做到心中有数,并且在图纸上做好标记,方便后期查阅核对。

图1:砌体墙垛改现浇砼位置记录图示例

案例2:飘窗的上下板,并不一定都是主体施工,有时候是飘窗上板为主体施工,木工进行支模,飘窗下板为二次结构班组进行施工。对于这种特殊的情况,我们也要核实清楚,做好记录,是哪个班组施工的,就将工程量计算给哪个班组。

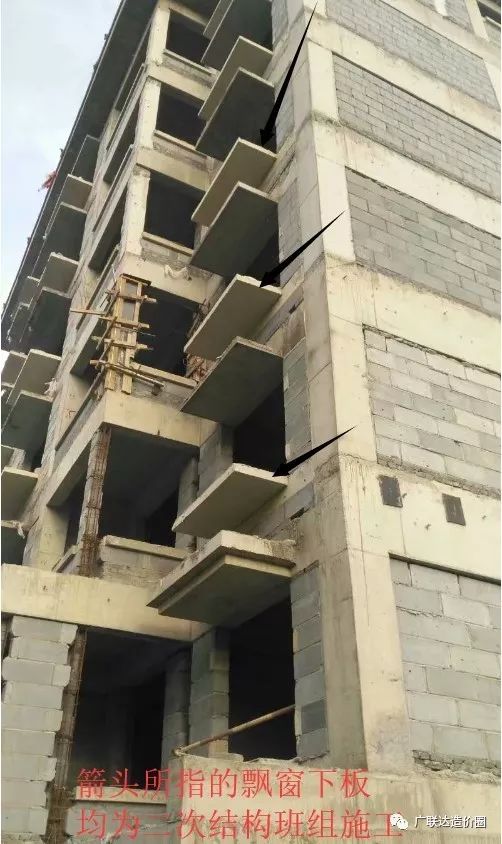

图2:飘窗下板为二次结构班组施工示例

七、抹灰班组篇

      抹灰班组计算工程量一般是按照实际抹灰面积进行计算,主要需要注意的有以下几点:

1、核实凸出墙面的柱子和梁是否进行了抹灰?如果抹灰了,那就直接使用墙面抹灰面积;如果没有抹灰,可以在软件中相应的扣减柱外露抹灰面积或者梁抹灰面积。

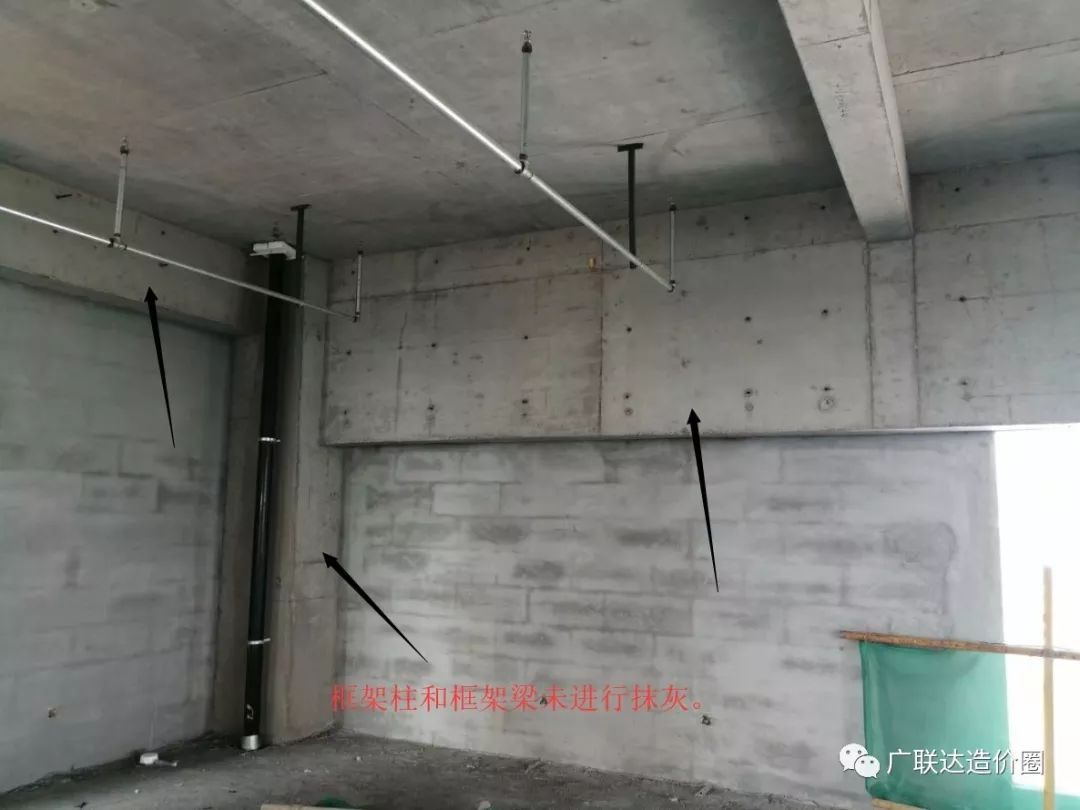

图3:现场凸出墙面的框架柱、框架梁未进行抹灰

2、抹灰班组计算工程量一般是按照实际抹灰面积进行计算,洞口侧壁的抹灰面积都是需要进行计算的,这一点和定额的计算规则是不同的,我们需要注意,不要忘记计算这些部位。

3、如果一个框架柱(或者一条梁)的某一侧边和墙体的一侧在一个平面,那这个侧边一般是需要进行抹灰的,如果不抹灰就会有槎,不平整、不美观,这种特殊的情况,需要我们去细心的发现、记录、执行,给班组结算时,做到不多、不少,和实际情况一致。

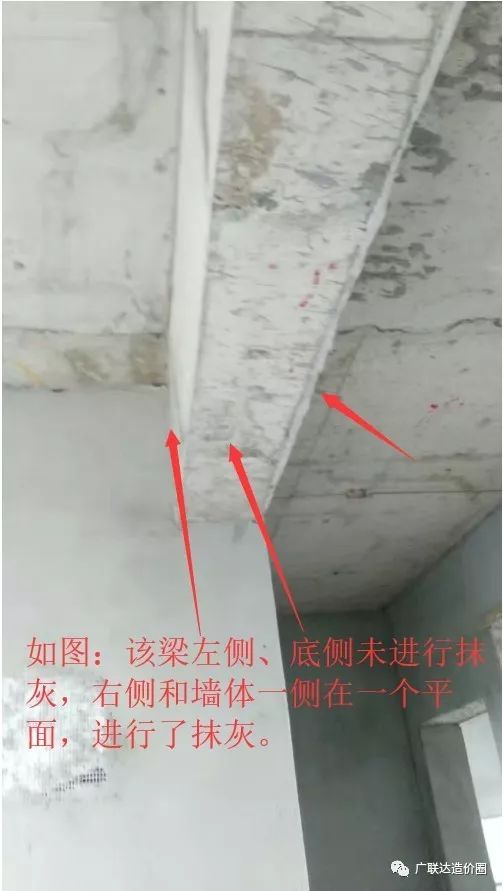

图4:施工现场抹灰特殊情况示例

八、砌筑班组篇

      砌筑班组的承包方式有两种:一是只进行砌体砌筑,二是进行砌体砌筑、二次结构砼构件浇筑、二次结构钢筋下料绑扎、二次结构砼构件模板支拆等。第二种承包方式比较普遍一些。

      砌筑班组的主要注意事项:

1、施工范围是否和图纸一致,有没有哪道墙体没有砌筑,或者另外增加的情况。

2、都是哪些位置设置了构造柱,构造柱的尺寸是多少,打印一张图纸,在上面做好标记,做到心中有数,方便日后结算。

3、哪些垛子是主体结构时施工,哪些是二次结构后砌筑,我们需要将具体情况、范围弄准确。

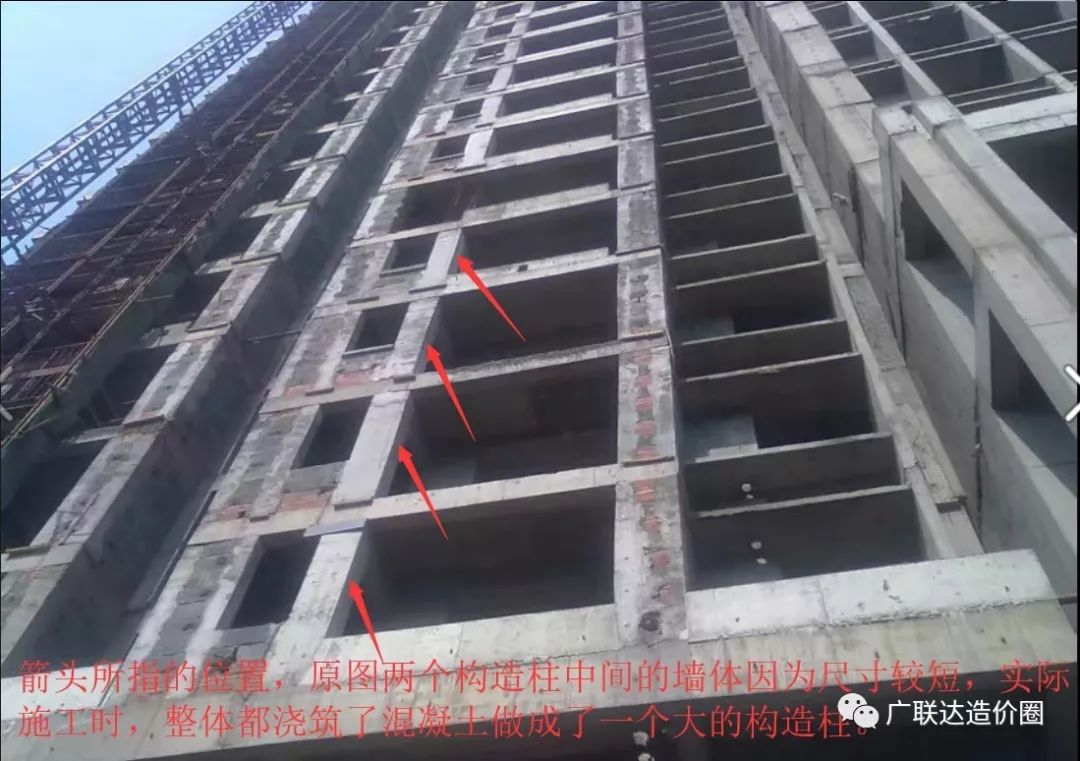

图5:施工现场构造柱特殊情况示例

九、外窗班组篇

      外窗班组的工程量一般是按照外窗实际面积进行计算,这个尺寸我们需要(可以)让劳务提供实际下料尺寸数据以及现场进行实测尺寸。实测的尺寸一般比建筑图门窗表上的尺寸小一些,而且外窗的承包价格也是比较高的,所以我们一定核实好。

十、天棚班组篇

      天棚保温班组的注意事项主要就是确定板下悬空梁的位置是否进行了施工,如果没有施工,那就不用计算了。

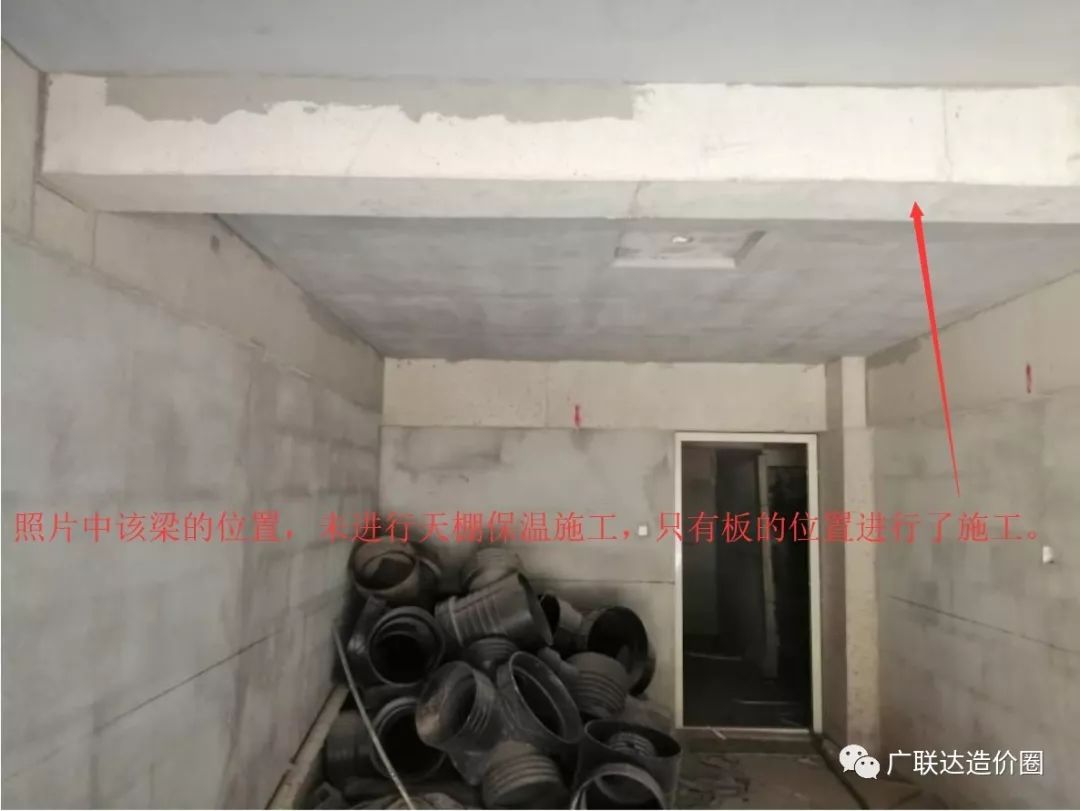

图6:施工现场天棚保温特殊情况示例
