原来这才是对钢筋马凳知识的正确理解
来源:河南省工程管理咨询联盟/作者:管理员/ 日期:2019-06-04

马凳是钢筋网片固定的措施筋,一般是支撑基础上层钢筋、现浇板上层钢筋。钢筋马凳使用现场钢筋废料制作而成,以往建筑中也出现过水泥垫块、塑料马凳,但是造成了板内渗水现象,现已淘汰。

预算人员在钢筋对量过程中,容易在钢筋马凳的直径规格和间距及长度问题上发生争议。措施钢筋一般不会在图纸中找到,或者图纸结构说明中涉及钢筋马凳信息但没有规格,以往大多按施工组织设计施工。结算时多数施工单位只是应付招投标,施工组织设计中并没有注明详细钢筋马凳信息,这就导致了双方争执不休。

为了便于大家理解和掌握,我将钢筋马凳的问题分为招投标阶段、施工阶段和结算阶段,下面我们一一来看。


01.招投标阶段对钢筋马凳的认识

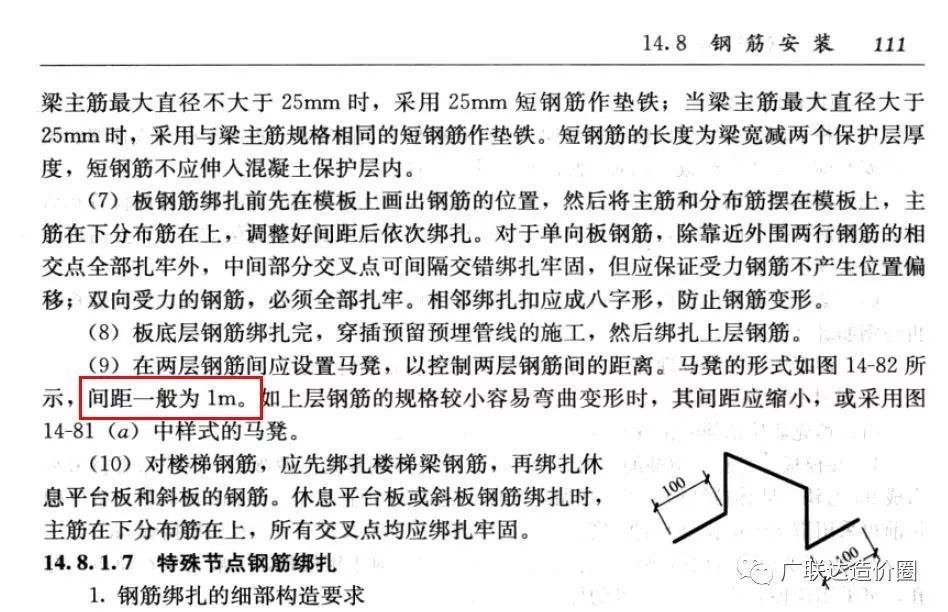

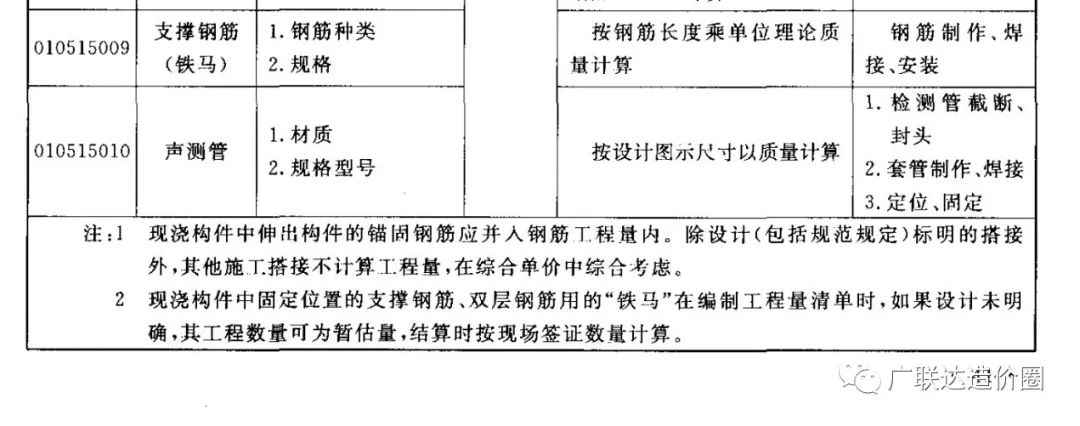

在编制工程量清单时,应另列项明确措施筋的清单项。房屋建筑与装饰工程工程量计算规范的钢筋工程章节,清单子目编号010515009名称是钢筋支撑(铁马),在注解栏说明“如果设计未明确,其工程数量可为暂估量,结算时按现场签证数量计算”,可见编制招标文件时,把钢筋马凳明确就会减少争议发生。有些招标文件还特别注明“措施筋包干每平米1公斤结算时不作增减调整”。60401.jpg

在投标文件中要做成规范样本,编写一次就可用于多次投标使用,因为现浇板或基础板都差距不大,可以通用。投标时发现招标清单没有另列项,要在答疑文件中提出让甲方回复,虽然这项工程量较小,但是房建项目的标段面积较大时,1kg/㎡工程量,增加费用能超过一份签证文件,多则可达100万元。


02.施工阶段对钢筋马凳的认识

在招标时若双方没有提出约定,合同也未说明,这时候就要在施工过程中完善证据证明事实。施工单位可在专项施工方案中明确内容,也可在三方会议中提出施工方案内容,还要在施工现场拍照抓取实际证据。拍到照片后,钢筋马凳在结算审计时也会争议,审计方意见“谁同意你放这个间距规格?这个照片未拍到的部位有没有设马凳筋?”。所以,在施工过程中必须把签证办理下来,会议纪要和方案还要转变成签证,方案、会议纪要、照片,只能是辅助证据,结算时可参考。

如果都没有明确,无依据可结算时,要以施工常规作参考进行结算。钢筋马凳在现浇板内一般长度350mm以内,直径Φ6或Φ8,板厚超过150mm时,设置直径Φ10或Φ12。建筑施工手册 (第五版) 第3册中注明了钢筋马凳的间距,可作为参考计算。


筏板中的钢筋马凳直径较大时,一般情况使用通长马凳或支架,支架必须经过受力计算才能确定规格和间距。单体建筑钢筋马凳重量占60%~80%,楼板内占比较小;地下车库的顶板超过200mm时,钢筋马凳含量比较高。

马凳,通长很多施工单位是用一根受力钢筋做“龙骨”,焊接三角撑腿做成的。将X向放置,然后铺Y向钢筋,绑扎时X向的钢筋减少一根受力筋。钢筋焊接降低钢筋设计强度值是不允许的,结算时要注意这类情况发生,审计时找不出依据,施工单位违规作业无法签字就放弃争议了。


03.工程结算时的钢筋马凳

按照定额计价结算的项目,是按照实际情况结算的。注意按实并不是埋入混凝土中的实际量,而是有证据能证实的数量和规格,在现场管理的施工人员还必须有方案或会议纪要或照片,双方签字并认可才能顺利结算。

有些地区定额规定计算方法,比如山东省定额交底培训资料说明“设计有规定的按设计规定,设计无规定时,马凳的材料应比底版钢筋降低一个规格,长度按底版厚度的2倍加200mm计算,每平方米1个,计入钢筋总量”,浙江定额也类同此说明。

钢筋马凳排列可按矩形排布也可按梅花放置,但一般是矩形排布。钢筋马凳若采用梅花布置,用量为双向布置的一倍,要注意施工方案中藏着的文字游戏。现浇板内双层双向设置的钢筋,四周的梁可作为支撑不须另设马凳,要注意,审计时很多认真的老同志是用手工计算的,比如在住宅的标准层上点出个数,非标准层也按标准层数量考虑,这样手工计算一层工程量就完成了,速度要比输入软件重复查找核对快很多。

结算时作为审计方也好被审方也罢,解决问题都要从被证实的证据入手,切莫随意“砍”掉一半就结算了事,工程量虽然小,但应保持对职业的尊重知晓这些知识,不能了草就办理结算。
