砼预制构件在施工现场经常用到,特别是过梁、地沟盖板、检查井盖板等,均为预制而成。砼预制构件,通常需要预制、运输、堆放、安装等工序,才能保证该构件就位。那么,关于砼预制构件,涉及到每道工序的工程量,你确定都算对了吗?
说到砼工程量计算,可能有人认为非常简单,不就是长×宽×高=体积吗?你说的确实没错,那为什么还会有人经常出错呢?错误点又在哪呢?

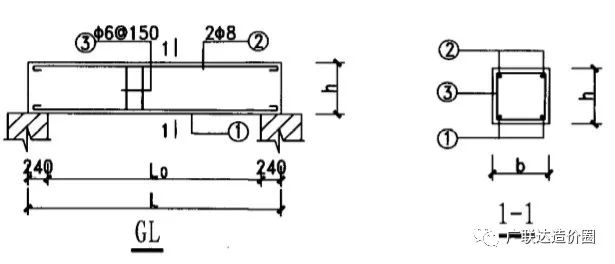

以标准图集中的过梁为例。

在上图中,我们暂定过梁宽×高×长=240×120×1900 砼图纸工程量计算 过梁体积=0.24×0.12×1.9=0.05472m³(同图集标注量) 钢筋=5.682kg(图集标注量) 按照定额规定,砼预制构件的制作、运输、堆放、安装均需要计算损耗,不论构件大小,给出了规定的损耗率。列表如下: 预算制作工程量 本文中指实际套用子目工程量,非清单工程量,下同。 砼、钢筋、模板的制作工程量=图纸计算量×(1+制作废品率+运输及堆放损耗率+安装或打桩损耗率) 砼套用子目的制作工程量=0.05472×(1+0.2%+0.8%+0.5%)=0.05554m³ 钢筋套用子目的制作工程量=5.682×(1+0.2%+0.8%+0.5%)=5.7672kg 模板套用子目的制作工程量=0.05472×(1+0.2%+0.8%+0.5%)=0.05554 m³ 预制砼构件的预算运输工程量 预算运输工程量=图纸计算量×(1+运输及堆放损耗率+安装或打桩损耗率) 则:砼的预算运输工程量=0.05472×(1+0.8%+0.5%)=0.05543m³ 预制砼构件预算安装工程量 预算安装工程量=图纸计算量×(1+安装或打桩损耗率) 则:砼的预算安装工程量=0.05472×(1+0.5%)=0.05499m³ 预制砼构件的座浆灌缝工程量 “预制构件座浆灌缝的工程量,按预制构件的体积计算”。 过梁安装座浆灌缝的工程量=过梁图纸工程量=0.05472 m³。 我们将上述数据整理成下表所示:
说明:
1.图纸砼计算量=A
2.图纸钢筋计算量=B
3.图纸模板计算量=C
4.上表中制作、运输、安装、座浆灌缝工程量均指套取子目的工程量,非清单工程量。
非装配式建筑中,预制构件如过梁、盖板等的工程量在单体里面占比较少,但如果是单独的管沟施工,盖板工程量就比较大,如果我们在套用制作、运输、安装等子目时,均未按照规定考虑损耗,则造成实际上的成本不足。
预算编制,不管是工程造价百万、千万、亿,都是由最小的分、角、元累加而成,所以,预算编制,每一分该算的钱都必须算,无论是建设方立场、施工方立场、第三方咨询方立场。因为,最终彼此的预算都需要核对,在核对时,经常因对定额规则理解有差异而发生争吵,而非计算本身。所以说清晰全面地理解计量计价规则,这才是最重要的。
