装配式建筑造价学习第16天-“后浇混凝土浇捣”定额列项与工程量计算
来源:本站/作者:管理员/ 日期:2020-04-17

1、“后浇混凝土浇捣”及其钢筋、模板工程量计算规则
1)后浇混凝土浇捣工程量按设计图示尺寸以实体积计算,不扣除混凝土内钢筋、预埋铁件及单个面积小于等于0.3m2的孔洞所占的体积。
2)后浇混凝土钢筋工程量按设计图示钢筋的长度、数量乘以钢筋理论质量计算。
3)关于后浇混凝土钢筋的接头数量,应按设计图示及规范要求计算。设计图示及规范要求未标明时,Ø10以内的长钢筋按每12米计算一个钢筋接头,Ø10以上的长钢筋按每9米一个钢筋接头;柱墙等竖向钢筋可按建筑物层数计算钢筋接头。
4)关于后浇混凝土钢筋的搭接长度应按图示及规范要求计算,如设计要求钢筋采用机械连接、电渣压力焊及气压焊时,按数量计算,不应再计算该处的钢筋搭接长度。
5)关于后浇混凝土中钢筋的马凳筋,应正常计算,但不包括预制构件外露钢筋的数量。
6)后浇混凝土模板工程量按后浇混凝土与模板接触面积计算,伸出后浇混凝土与预制构件抱合部分的模板面积不增加计算。不扣除后浇混凝土墙、板上单孔≤0.3m2的孔洞,洞侧壁模板亦不增加,应扣除单孔面积>0.3m2的孔洞,孔洞侧壁模板面积并入相应的墙、板模板工程量内计算。
7)钢管束腔内灌注自密实混凝土,按腔内尺寸以体积计算。不扣除上下腔连接处的钢筋等所占体积。(瓦妹扩展:“自密实混凝土”,是指在自身重力作用下,能够流动、密实,即使存在致密钢筋也能完全填充模板,同时获得很好均质性,并且不需要附加振动的混凝土。)

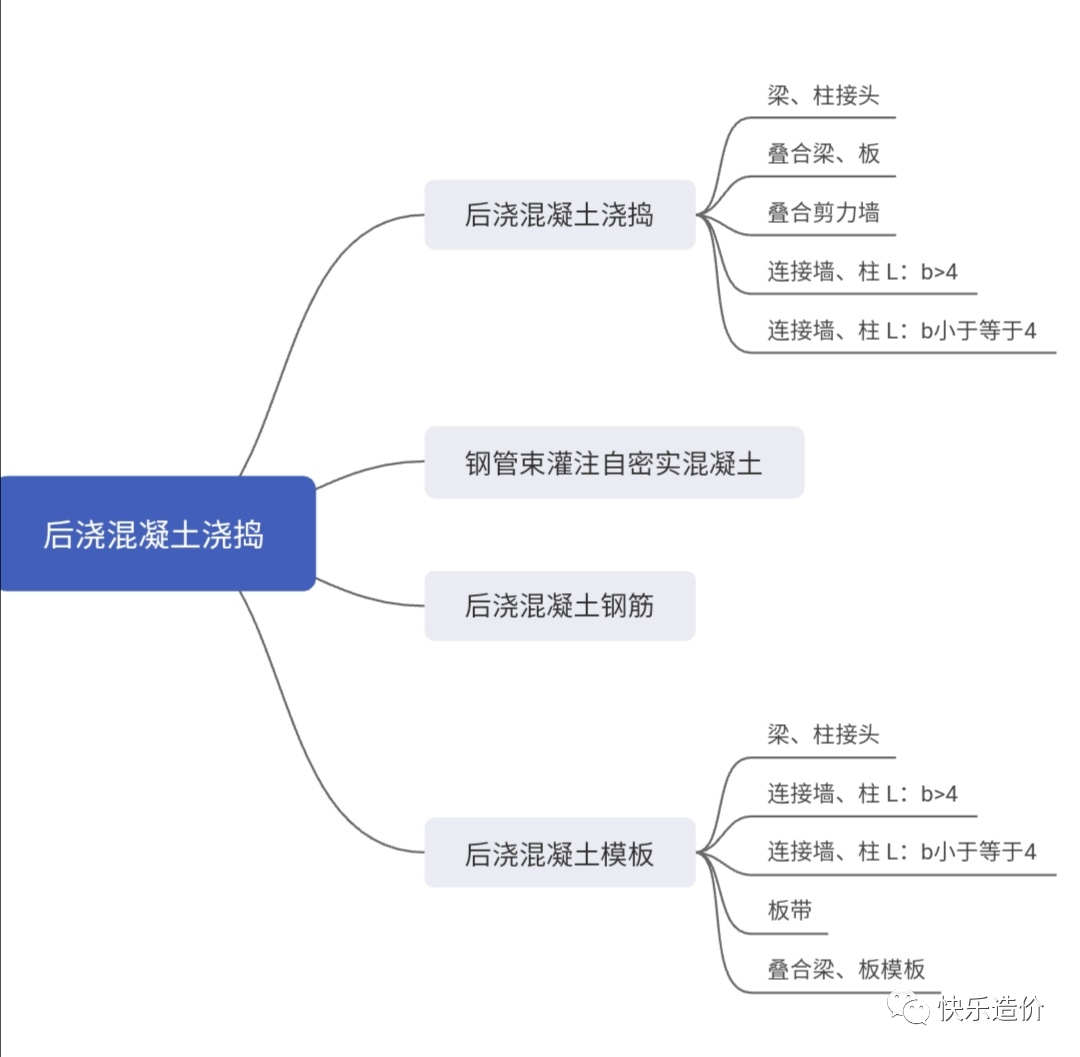

2、后浇混凝土浇捣定额地图
