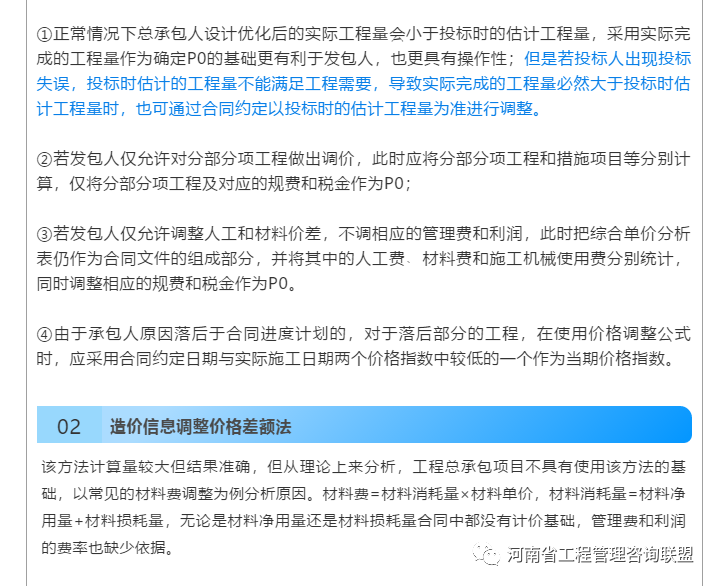

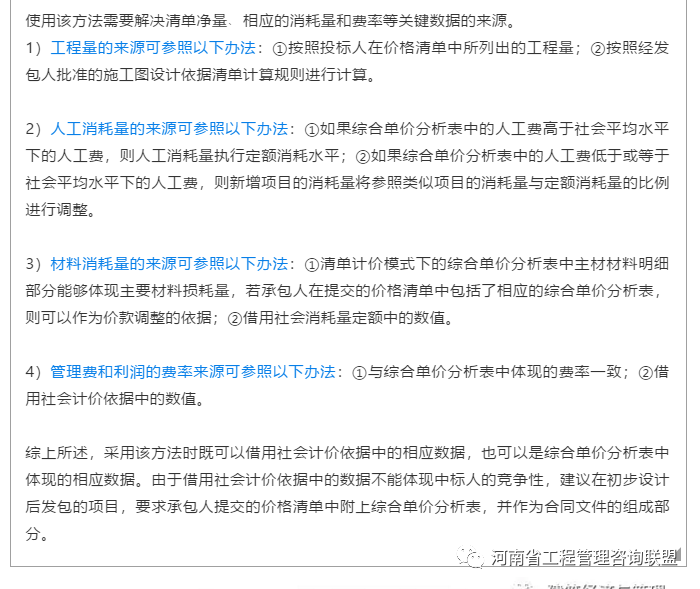

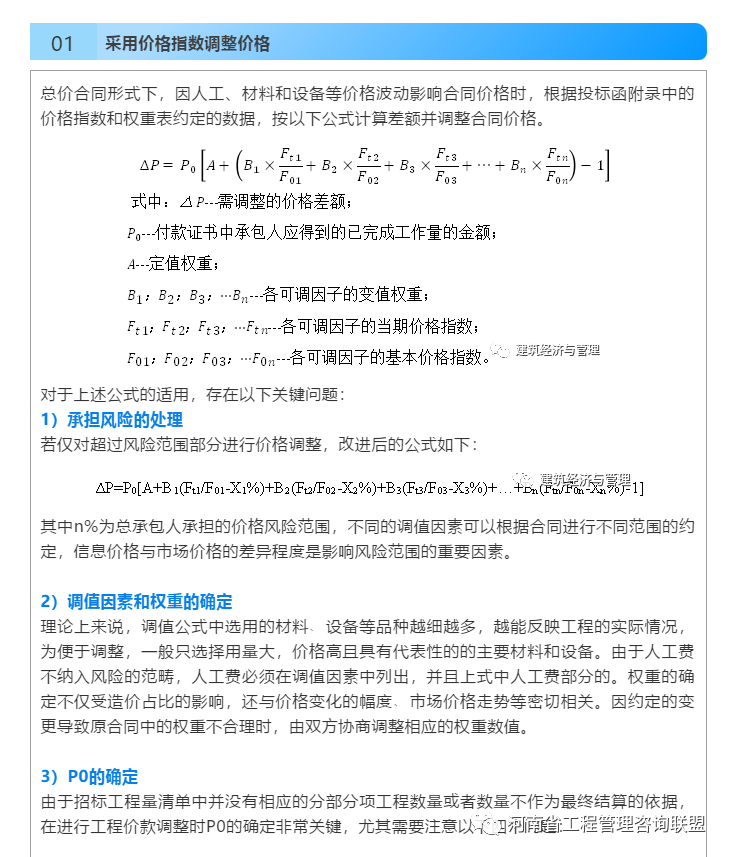

工程总承包项目工程量的风险由总承包人承担,总承包人提交的价格清单中并不包含综合单价分析表,相应的消耗量也无从体现,使得工程价款调整缺少计算基础,因物价波动引起的调整值如何计算是需要深入探讨的问题。
本文素材节选自《建筑经济》2020年5期“工程总承包项目合同价款调整技术研究”(作者:孙凌志、张北雁),由“建筑经济与管理”编辑整理,如需转载务请注明。
