材料调差一般是指在施工期间,由于非施工单位及建设单位原因,材料价格上涨或下跌超出允许的范围内,对材料价格进行调整。总包合同中对材料调差的约定各不相同,但调差逻辑基本一致,多遵循按实调整的原则,下面主要介绍一种比较常见的调差约定:

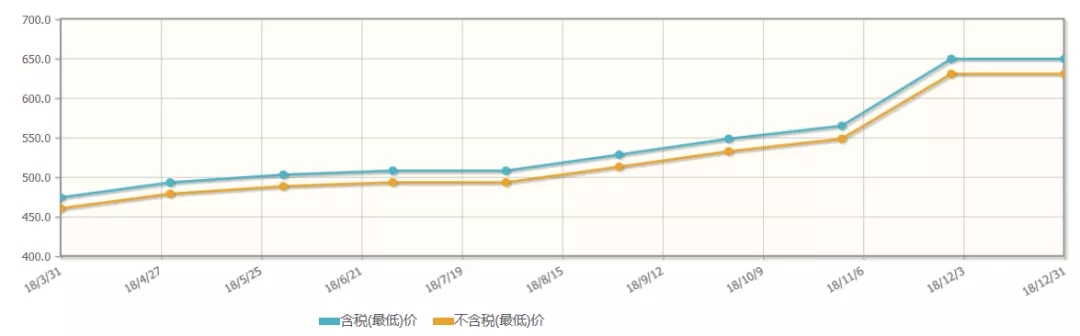

图1 2018年砼信息价涨幅趋势图
表1 不同标号砼的信息价及市场价

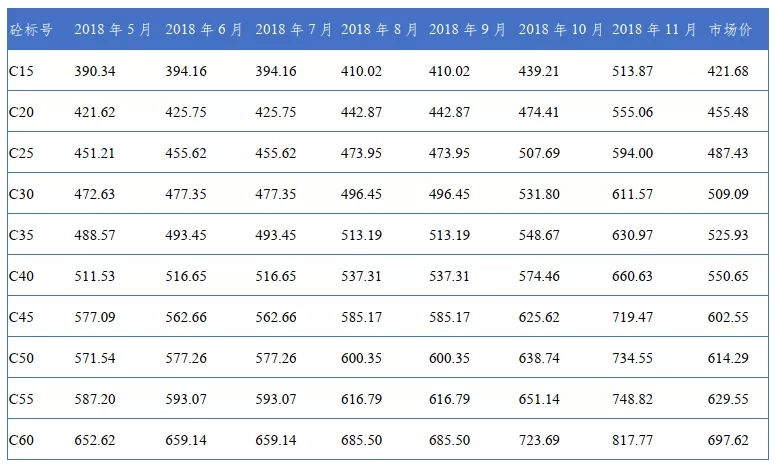

地下车库按垫层至地库顶板封顶期间信息价的算术平均值为市场价,不同型号的混凝土2018年5月~2018年11月的信息价如上表所示,市场价为施工周期内项目所在地区信息价的算术平均值。
C15市场价=
(390.34+394.16+394.16+410.02+410.02+439.21+513.87)/8=421.68元/m³,以此类推,计算出C20~C60的市场价如上表所示。

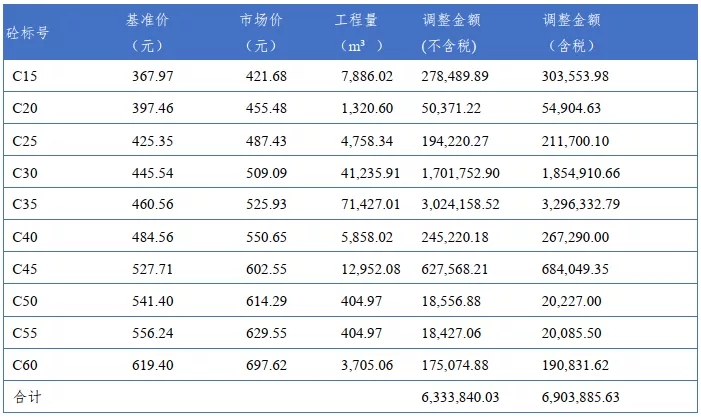

表2 不同标号砼调整金额

依据合同约定取按开工前一个月项目所在地区信息价为基准价,该项目4月份下发开工令,混凝土基准价取2018年3月份信息价,工程量为经审核确认的混凝土实体量,故C15调整金额=(421.68-367.97*1.05)*7886.02=303553.98元,以此类推,计算出C20~C60的调整金额如上表所示。
混凝土累计调差金额为各标号砼调差金额合计:6,903,885.63元。
